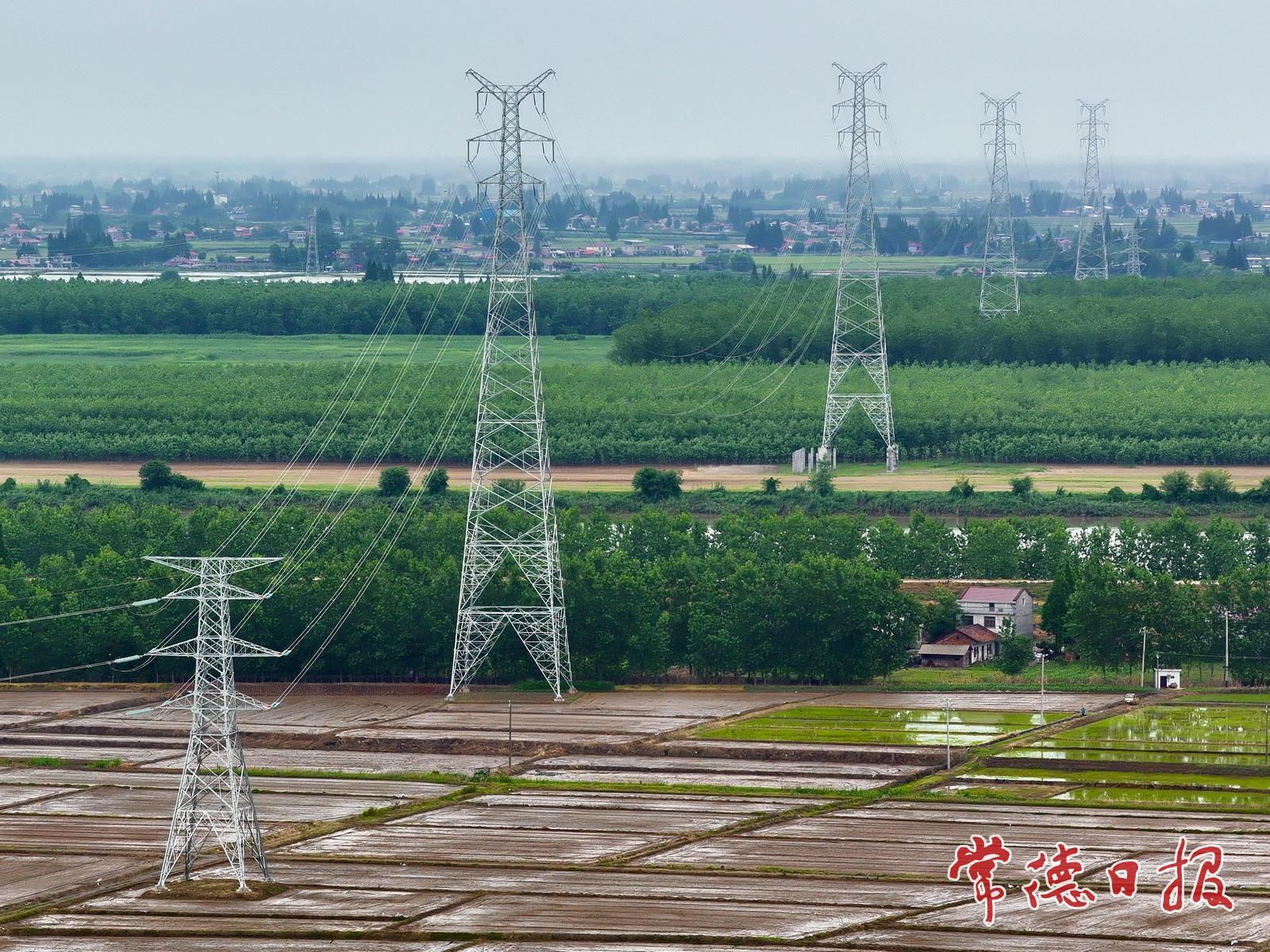

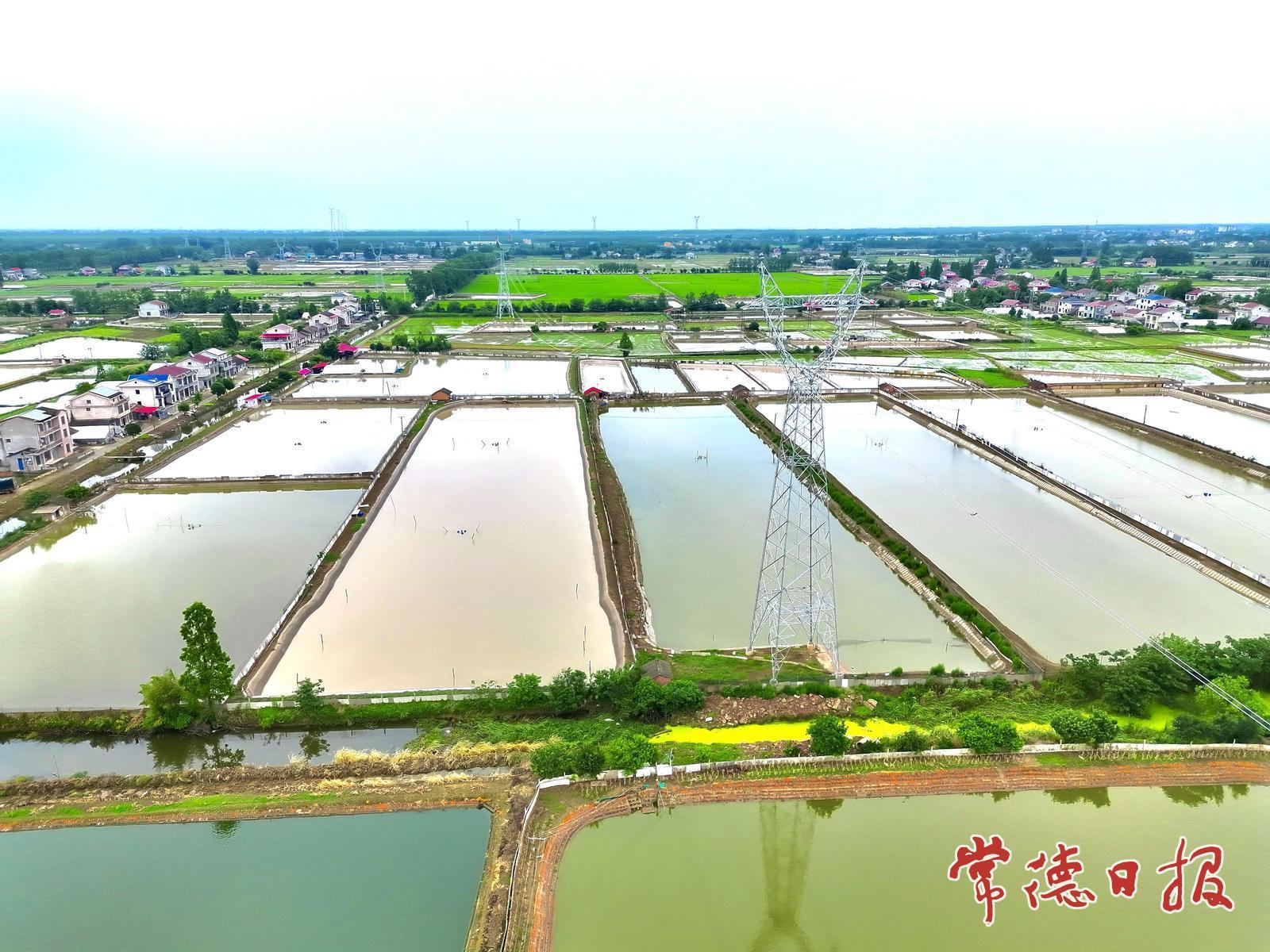

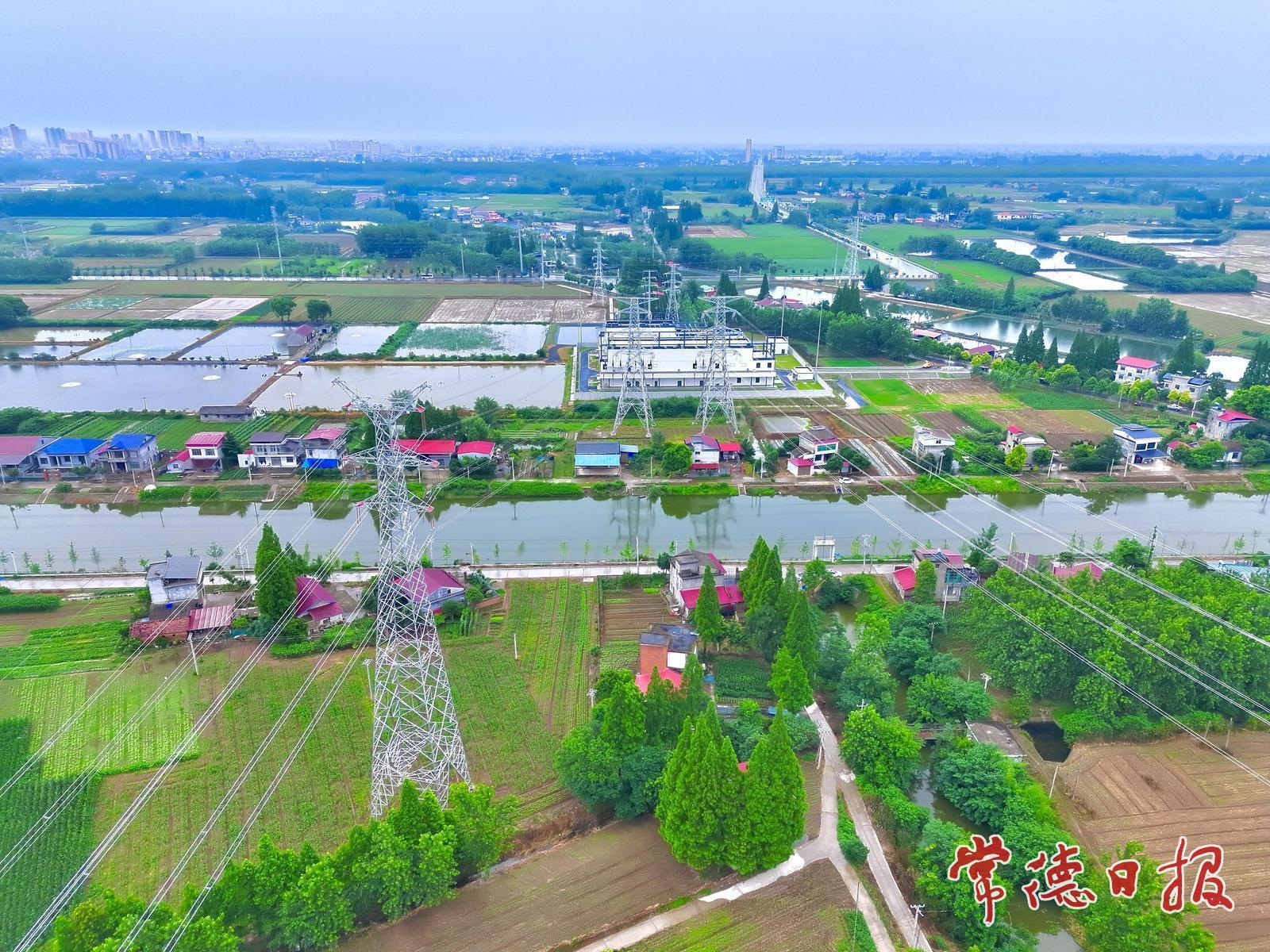

常德日报记者 蔡文龙 通讯员 周炫宇 陈梵 文/图 近日,随着220千伏丰涂Ⅰ线三次冲击试验顺利完成,线路正式带电运行,标志着大鲸港(丰康)—涂家湖220千伏线路工程顺利投产,常德电网迎峰度夏再添一条能源新动脉。

该工程由湖南德力电力建设集团有限公司承建,起于220千伏丰康变电站,止于220千伏涂家湖变电站,全长约25.7公里,其中新建线路21.071公里,新建杆塔37基。全线采用单回、双回、四回混合架设,途经安乡县、鼎城区及西洞庭管理区,先后跨越安慈高速、S307省道、澧水及松澧洪道等重要交通干线和水域,施工难度大、技术要求高。
建设过程中,国网常德供电公司科学统筹、高效推进。施工阶段,公司精心组织、周密安排,克服了跨越复杂、工期紧张等多重难题,严格落实安全生产责任制,强化现场安全管控,确保高空架线、大跨越施工等高风险作业安全有序。在工程验收环节,运维单位提前介入、周密准备,综合运用人工登杆检查、无人机精细化巡检、接地电阻测量等手段,对设备本体和通道环境开展全面验收,细致梳理核对线路参数与保护定值,严把工程质量关口。
公司还整合施工窗口期与邱家湖风电场检修时间,将工程投运与多项技改检修任务精准衔接、协同推进,高效完成了涂家湖变电站内220千伏出线间隔扩增与调整、220千伏母线扩建及隔离开关安装,并同步开展220千伏涂明线、110千伏涂蒿线常规检修,以及220千伏岗涂Ⅰ线对地距离不足改造、岩桥110千伏输变电工程终端杆电缆敷设等多项工作,最大限度减少了电网运行风险。


该工程顺利投运后,将进一步优化安乡与西洞庭区域电网结构,打通涂家湖风电、光伏等新能源送出的第二通道,有效提升片区供电能力和新能源消纳水平。下一步,国网常德供电公司将统筹推进后续工程建设,持续做好在运设备运维保障,全力备战迎峰度夏电力保供,为常德经济社会高质量发展提供更加坚强的电力支撑。
